穿隧道、跨高铁!内江加快电网建设,助推经济发展!
时间:2021-01-11 10:06:28 来源:内江广播电视台
2020年,国网内江供电公司在疫情期间保电维护城市平稳运行、助力企业复工复产,在重点项目建设中全力推进电力改迁工程、不畏酷暑严寒开展电力保障工作,全力助推内江经济社会高质量发展。

2020年11月30日,国网内江供电公司内江师院新校区片区电力迁改工程项目经过长达8个多月的努力,9条110千伏及以上线路全部迁改完成。涉及新建杆塔29基、架空线路5.7千米、敷设电缆77.8公里。

国网内江供电公司星原公司施工作业层负责人彭超:“其中交叉跨越十分的复杂,有两次跨越成渝高铁,15次跨越321国道以及汉安大道,涉及到配合停电线路有50多条次。”

该工程建设工程量大、规模大、难度大,为国网内江公司历史上首次。一方面,这是全川除成都以外唯一地市公司开展220千伏变电站整站出线下地工作。另一方面,施工工期横跨整个迎峰度夏高温负荷时段,需要同时兼顾施工进度和保障全市安全可靠供电。

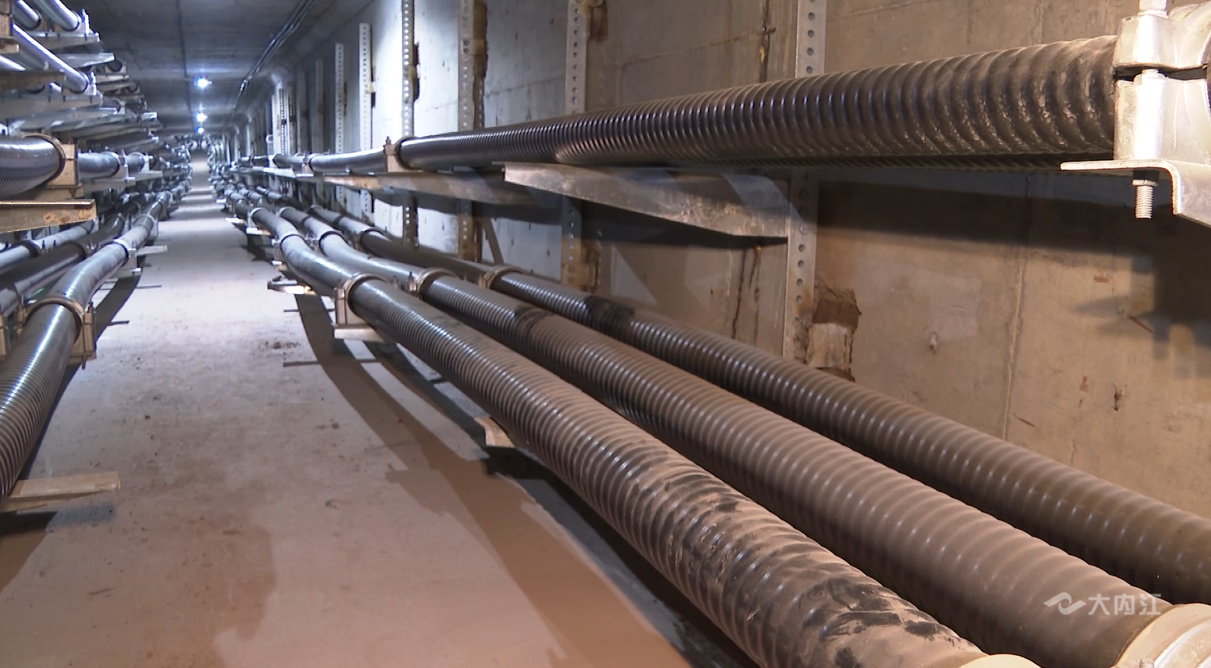

内江师院片区地入电力隧道,高约2.6米、宽约2.4米,如今已是多条线路有序排列,在最密集的地方一共有9条线路并列运行,共有5层。

国网内江供电公司星原公司施工作业层负责人彭超:“我们整个展放的过程正好处于炎热的夏天,隧道潮湿又闷,在高峰期的时候最多有40多名工人,同时将电缆抬上托架,全部采用人力进行施工。”

隧道全长约4.2公里,国网内江公司为了确保施工人员安全,派了专人对隧道进行进出人员进行管理,定期对隧道内的有毒气体进行检查,确保项目按时完成。

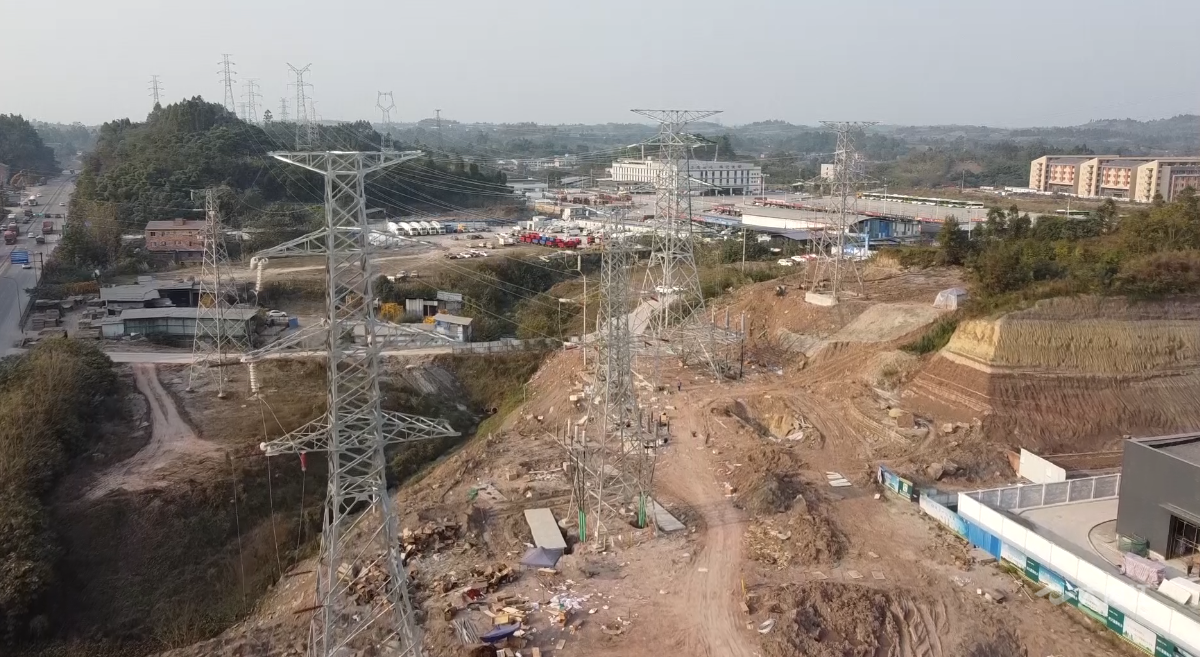

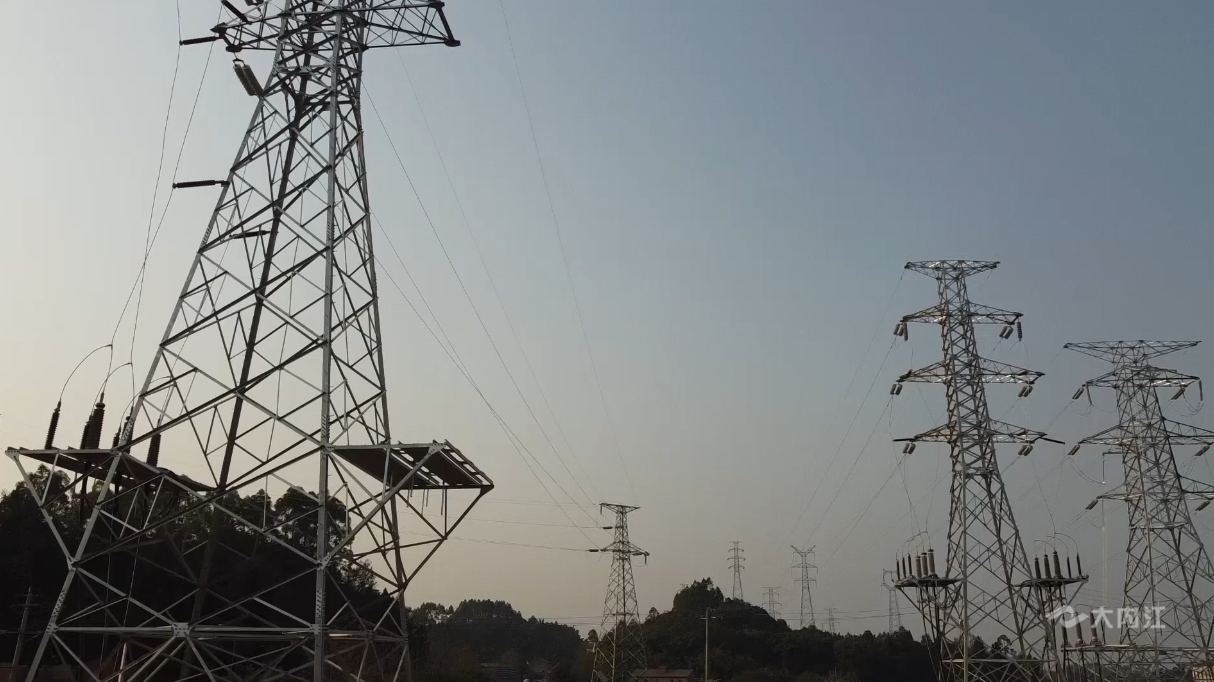

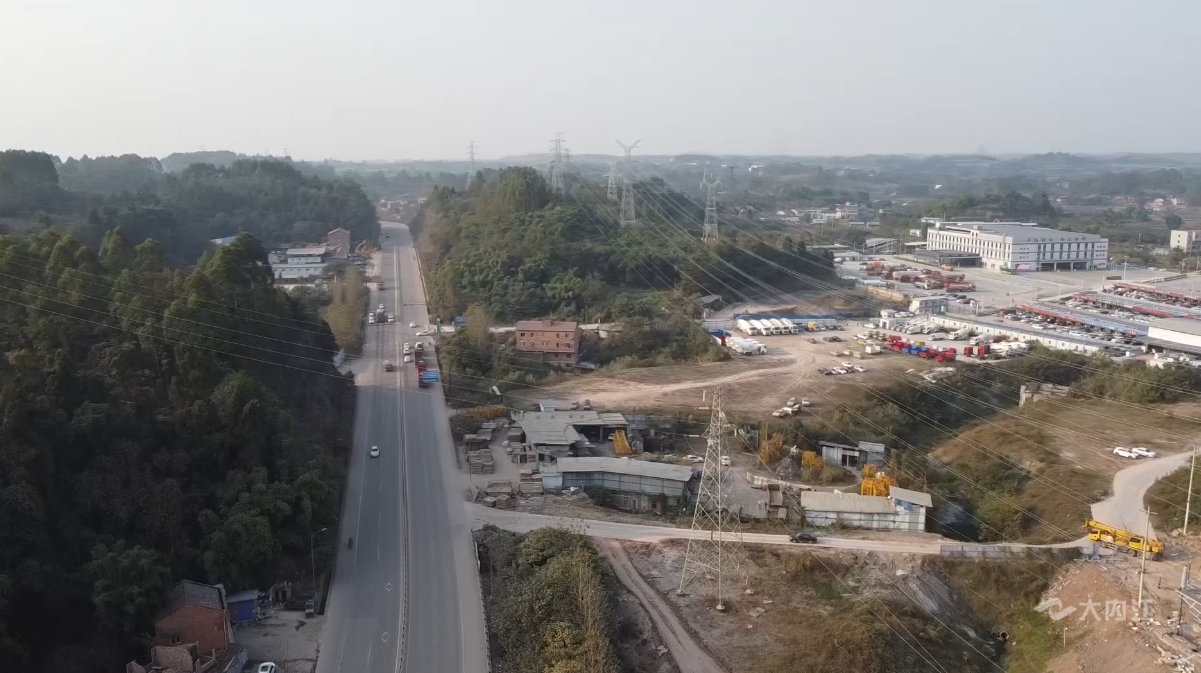

永安至金鹅220千伏线路项目是国网四川省电力公司的重点项目,也是内江供电公司聚力攻坚的头号工程。总投资约1.5亿元,线路全长55.8公里,共有152基铁塔。2020年,国网内江供电公司按计划将220千伏永金双回线新建工程建成投运,进一步优化电网结构,改变隆昌市仅有1座220千伏变电站的现状。

国网内江供电公司电力调度控制中心主管宋伟:“220千伏永永金线投运后,将内江向重庆输电能力由6万千瓦提高至24万千瓦,2020年内江向重庆总共输电电力达到3.8亿千瓦时,同比增长124%,促进了四川水电消纳,进一步满足了重庆发展的用电需求。”

2020年,国网内江供电公司主动对接内江经济发展用电需求,全力推动重点项目落地落实,加快电网建设,全力践行“人民电业为人民”的企业宗旨,全力为内江经济社会高质量发展保驾护航。
